Wofür Fliesenleger in Berlin beauftragt werden
Zwei Räume führen fast immer zu einem Fliesenleger: das Bad und der Wohnbereich. Im Bad geht es um Wand und Boden, um die bodengleiche Dusche und um den Aufbau darunter. Im Wohnbereich sind es Großformate auf dem Boden, meist dann, wenn ohnehin ein neuer Estrich kommt.
Der dritte Fall ist die Fläche, die noch aus den siebziger Jahren stammt: brauner Sockel, Bordüre in Augenhöhe, Fugen, die sich nicht mehr reinigen lassen. Hier lautet die erste Frage nicht, welche Fliese oben liegt, sondern was unter der alten liegt. Der vierte Fall ist Gewerbe: Praxis, Laden, Küche, Flur, wo Rutschhemmung und Belastbarkeit die Auswahl bestimmen.
Fliesen- und Plattenarbeiten machen bei uns eigene Leute. Das zahlt sich an den Schnittstellen aus, denn Fliesen liegen fast immer zwischen zwei anderen Gewerken. Rohinstallation, Abdichtung und Verlegung stehen deshalb in einem Bauzeitenplan, und zwischen den Schritten wartet niemand auf eine fremde Kolonne.
Preise für Fliesenarbeiten in Berlin
| Format | Verlegung je m² Fläche | Anmerkung |
|---|---|---|
| bis 30 x 60 cm | 45 bis 75 € | Klassisches Wand- und Bodenformat |
| 60 x 60 cm | 60 bis 95 € | Der häufigste Boden in der Sanierung |
| 60 x 120 cm und größer | 75 bis 120 € | Wenige Fugen, hoher Aufwand beim Ansetzen |
| Mosaik und Kleinformat | 95 bis 150 € | Duschboden, Nischen, Akzentflächen |
Alle Werte sind Erfahrungswerte, brutto und ohne Material, Stand September 2026. Die Bezugsgröße ist die tatsächlich zu belegende Fläche, also Wandfläche plus Bodenfläche, nicht die Wohnfläche des Raums. Das Material kommt separat dazu: Standardware liegt bei 25 bis 45 Euro je Quadratmeter, gehobene Serien beginnen bei 60 Euro.
Zwei Zuschläge tauchen in fast jedem Angebot auf. Müssen alte Fliesen erst herunter, rechnen wir rund 15 Prozent auf die Verlegung. Wird der Boden komplett neu aufgebaut und abgedichtet, sind es rund 35 Prozent. Beide Varianten spielt der Fliesenrechner für Ihre Fläche durch.
Zwei Rechenbeispiele
Das erste Beispiel ist ein Bad von 6 Quadratmetern Bodenfläche mit 18 Quadratmetern Wandfläche, also 24 Quadratmetern insgesamt. Gewählt wird das Format 60 mal 60 Zentimeter mit 60 bis 95 Euro je Quadratmeter Fläche. Das ergibt 1.440 bis 2.280 Euro für die Verlegung. Standardfliesen für 25 bis 45 Euro je Quadratmeter kosten weitere 600 bis 1.080 Euro, zusammen also rund 2.040 bis 3.360 Euro.
Das zweite Beispiel ist ein Wohnbereich von 28 Quadratmetern Bodenfläche im Großformat 60 mal 120 Zentimeter. Bei 75 bis 120 Euro je Quadratmeter Fläche sind das 2.100 bis 3.360 Euro für die Verlegung. Wird der Boden dabei neu aufgebaut und abgedichtet, kommen rund 35 Prozent dazu, also rechnerisch 2.835 bis 4.536 Euro. Das Material steht auch hier gesondert im Angebot.
Was unter der Fliese liegt
Der Untergrund entscheidet über das Ergebnis, und deshalb beginnt jede Fliesenarbeit mit einer Prüfung. Wir messen die Ebenheit mit der Richtlatte, klopfen die Fläche auf Hohlstellen ab und prüfen die Tragfähigkeit. Bei frischem Estrich messen wir die Restfeuchte, bevor eine Fliese angerührt wird. Zementestrich braucht Zeit, und diese Zeit steht im Bauzeitenplan.
Danach folgt die Grundierung, abgestimmt auf den Untergrund. Saugende Flächen bekommen eine Tiefengrundierung, glatte oder kritische Untergründe eine Haftbrücke. Auf Flächen mit Restbewegung kommt eine Entkopplungsmatte, die Spannungen aus dem Untergrund von der Fliese fernhält.
Die Verbundabdichtung ist im Nassbereich der wichtigste Arbeitsschritt. Sie wird in zwei Lagen flüssig aufgebracht, mit Trocknung dazwischen. In Wand-Boden-Ecken, an Rohrdurchführungen und am Bodenablauf arbeiten wir mit Dichtbändern und Manschetten. Wie viel Fläche abzudichten ist, hängt an der Wassereinwirkung: Der Duschbereich bekommt den vollen Aufbau, der Bereich hinter dem Waschtisch weniger.

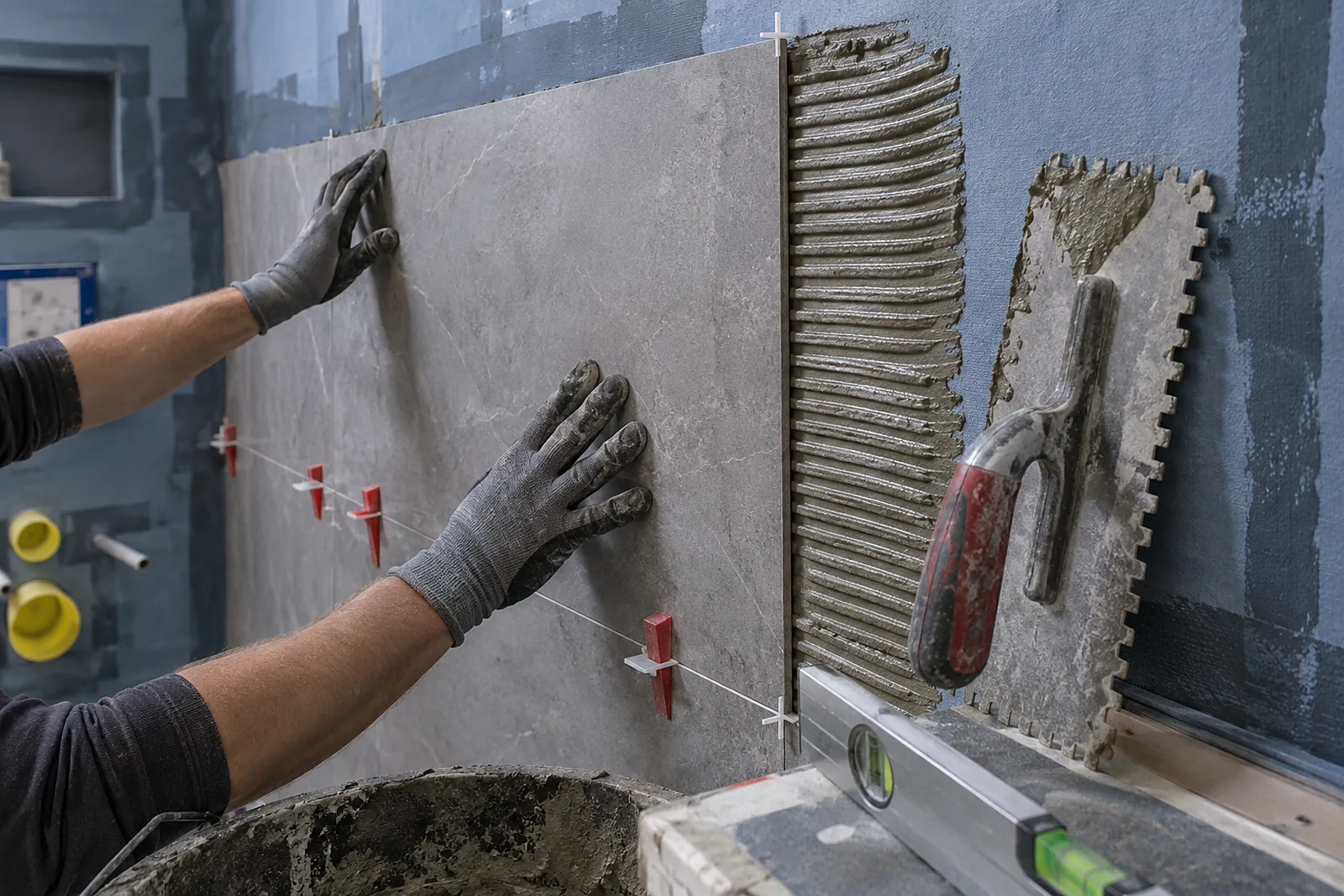

Beim Verlegen entscheidet das Format über das Verfahren. Bis 30 mal 60 Zentimeter reicht das Dünnbettverfahren mit gezahnter Kelle. Bei 60 mal 60 und größer arbeiten wir im Buttering-Floating-Verfahren, bei dem Untergrund und Fliesenrückseite Kleber bekommen, damit keine Hohlräume bleiben. Großformate laufen zusätzlich über ein Nivelliersystem, das Höhenversätze zwischen den Platten verhindert.
Fugen, Silikon und Verschnitt
Die Fugenbreite richtet sich nach Format und Kantenausbildung. Kalibrierte Feinsteinzeugplatten vertragen schmale Fugen, während bei rustikaleren Serien eine breitere Fuge die Maßtoleranz aufnimmt. Verfugt wird erst, wenn der Kleber durchgehärtet ist, sonst zieht Feuchtigkeit in die Fuge.
Alle Anschlussfugen bleiben elastisch. Das betrifft Wand-Boden-Ecken, Innenecken, den Anschluss an Wanne und Duschtasse und die Anschlüsse an Türzargen. Diese Silikonfugen sind Wartungsfugen und werden nach Jahren erneuert, was zur normalen Pflege gehört. Große Flächen bekommen zusätzlich Bewegungsfugen, die aus dem Estrich übernommen werden.
Beim Material rechnen wir rund 10 Prozent Verschnitt ein. Bei Diagonalverlegung, im Halbverband und in kleinteiligen Grundrissen mit Nischen und Vorsprüngen liegt er höher. Wir bestellen deshalb immer eine volle Packung mehr, aus derselben Charge. Damit bleibt ein Rest im Keller, falls später eine einzelne Platte ersetzt wird.
Bodengleiche Dusche und Gefälle
Die bodengleiche Dusche ist die häufigste Sonderaufgabe in diesem Gewerk. Sie verlangt drei Dinge gleichzeitig: genug Aufbauhöhe für den Ablauf, ein sauberes Gefälle zur Entwässerung und eine lückenlose Abdichtung im Übergang. Das Gefälle liegt üblicherweise bei ein bis zwei Prozent und wird im Estrich oder in einem Gefälleelement angelegt.
Für den Duschboden selbst bieten sich zwei Wege an. Mosaik und Kleinformat nehmen das Gefälle über viele kleine Fugen auf und bringen zugleich Rutschhemmung mit; sie kosten 95 bis 150 Euro je Quadratmeter Fläche. Eine große Platte mit Linienablauf an der Wand kommt mit einem einseitigen Gefälle aus und bleibt fugenarm. Welcher Weg passt, entscheidet die Aufbauhöhe.
Im Altbau und im Plattenbau ist genau diese Höhe der knappe Punkt. Wo sie fehlt, arbeiten wir mit extraflachen Abläufen oder einer leichten Stufe von wenigen Zentimetern. Das klären wir beim Aufmaß mit dem Zollstock an der Rohdecke, bevor irgendein Material bestellt wird.
Welcher Bestand welches Format verträgt
Im Gründerzeitbau bis 1918 liegt die Aufgabe in der Holzbalkendecke. Sie trägt begrenzt, und sie bewegt sich. Deshalb prüfen wir Spannweite, Balkenabstand und Durchbiegung, bevor ein Format gewählt wird. Häufig bauen wir mit Trockenestrich und Entkopplungsmatte auf, weil das leicht bleibt und den Aufbau niedrig hält. Wie sich ein solcher Aufbau zusammensetzt, steht unter Bodenaufbau und Estrich.
Im Zeilenbau der Jahre 1949 bis 1968 sind die Bäder klein, oft unter vier Quadratmetern. Hier zählt jede Nische, und Großformate arbeiten gegen den Zuschnitt. Ein Format bis 30 mal 60 Zentimeter oder 60 mal 60 Zentimeter passt in solche Räume meist besser und hält den Verschnitt niedrig.
Im Plattenbau ab 1969 ist die Sanitärzelle ein fertiges Bauteil, und die Aufbauhöhe im Bad ist knapp bemessen. Der Bodenaufbau wird deshalb früh festgelegt, denn zwischen Rohdecke und fertiger Oberkante liegen oft nur wenige Zentimeter. Die Serien WBS 70, P2 und Q3A sind dabei gut dokumentiert, was die Planung beschleunigt. Welcher Bestand wo steht, ordnet Berliner Baualtersklassen ein.
Im Einfamilienhaus und in Gewerbeflächen zählt die Nutzung. Für Küche, Flur, Laden und Praxis wählen wir nach Rutschhemmung und Abriebgruppe, nicht nach Optik allein. Diese Auswahl treffen wir gemeinsam, bevor bestellt wird.
Ablauf in Arbeitstagen
Vor allem anderen steht das Aufmaß bei Ihnen, kostenlos und ohne Auftrag. Wir messen Wand- und Bodenflächen getrennt auf, prüfen den Untergrund, klopfen alte Fliesen ab und notieren jeden Ablauf und jede Durchführung. Daraus entsteht ein schriftliches Angebot mit Festpreis, getrennt nach Verlegung, Material, Abdichtung und Zuschlägen.
Auf der Baustelle folgt die Arbeit einer festen Ordnung. Zuerst kommen alte Beläge herunter und der Bauschutt heraus. Dann wird der Untergrund vorbereitet, grundiert und gegebenenfalls gespachtelt. Es folgen zwei Lagen Verbundabdichtung mit Trocknungszeit, danach das Verlegen von Wand und Boden.
Zum Schluss wird verfugt und silikoniert. Für ein Bad von 6 Quadratmetern rechnen wir mit 4 bis 6 Arbeitstagen. Ein Wohnbereich von 30 Quadratmetern im Großformat braucht 3 bis 5 Arbeitstage, sofern der Estrich trocken ist. Innerhalb einer Komplettsanierung laufen diese Tage parallel zu anderen Gewerken.
Was vor der ersten Fliese feststehen muss
Der erste Punkt ist die Restfeuchte im Estrich. Wer zu früh fliest, bekommt Feuchtigkeit unter einem dichten Belag eingeschlossen. Deshalb messen wir nach, statt nach Kalender zu arbeiten. Der zweite Punkt ist die Ebenheit. Ein Untergrund, der für ein 30er Format genügt, reicht für ein Großformat oft nicht, und eine Spachtelung vorab ist günstiger als Hohlstellen danach.
Der dritte Punkt ist die Reihenfolge im Bad. Rohinstallation, Vorwand und Abdichtung müssen fertig und geprüft sein, bevor die erste Fliese sitzt. Nachträgliche Durchbohrungen durch eine fertige Abdichtung sind aufwendig. Deshalb legen wir Höhe und Position von Armaturen, Ablauf und Halterungen vor der Verlegung fest, gemeinsam mit Sanitär und Heizungstechnik.
Der vierte Punkt ist das Material. Farbcharge und Kaliber gehören aus einer Lieferung, sonst sieht man den Unterschied im Streiflicht. Wir prüfen die Ware bei Anlieferung und öffnen mehrere Kartons, bevor angesetzt wird.
Wofür Sie einen anderen Betrieb brauchen
Einzelne Reparaturen und Notdienst sind nicht unser Feld: eine gerissene Platte, eine offene Silikonfuge, ein loser Sockel. Bei uns beginnt jeder Auftrag mit einem Aufmaß und endet mit einem Festpreis für einen ganzen Bauabschnitt. Für Küchen- und Möbelplanung ohne begleitende Bauarbeiten ist ein Einrichtungshaus die richtige Adresse.
Fassade, Dachneueindeckung und Gerüst als eigenständiger Auftrag ohne Innenausbau sind die Sache eines darauf eingerichteten Betriebs. Schadstoffsanierung mit Freimessung bei Asbest oder KMF übernimmt ein zugelassener Fachbetrieb; alte Fliesenkleber im Bestand können davon betroffen sein. Statische Nachweise und Bauanträge gehen über einen Statiker oder Architekten, der sie ausstellt; wir koordinieren ihn mit.
Wo unsere Fliesenleger arbeiten
Verlegt wird in der ganzen Stadt. In Marzahn und Hellersdorf geht es fast immer um Bäder, die einmal als fertige Sanitärzelle eingebaut wurden. In Lichtenberg und Reinickendorf sind es die kleinen Zeilenbaubäder, in denen jede Nische zählt. In Steglitz und Neukölln mischen sich beide Bauarten mit Altbau im selben Straßenzug. In Prenzlauer Berg und Köpenick liegt die Arbeit dagegen im Aufbau über der Holzbalkendecke.
Was unter und neben den Fliesen liegt
Für die eigene Fläche rechnet der Fliesenrechner alle vier Formate samt Material und Untergrundzuschlägen durch. Was unter dem Belag passiert, steht unter Bodenaufbau und Estrich. Wer neben der Fliese noch andere Beläge abwägt, findet sie unter Bodenbeläge und Parkett.
Wenn im Haus ohnehin die Leitungen erneuert werden, passt Strangsanierung dazu. Die Vorwand vor der Fliese kommt aus dem Trockenbau, der Abbruch alter Beläge aus Abbruch und Entkernung. Den Überblick über alle Kosten gibt Sanierungskosten in Berlin.
Sagen Sie uns, welche Fläche gefliest werden soll
Bodenfläche, Wandhöhe und das gewünschte Format reichen für eine erste Einordnung. Ein Foto der alten Fläche hilft zusätzlich, weil wir daran oft schon erkennen, ob abgeschlagen oder überbaut wird. Die Rufnummer lautet 030 8268 9996, erreichbar Mo–Fr 7–18 Uhr. Beim Aufmaß vor Ort messen wir Wand und Boden getrennt auf, und dieser Termin kostet nichts. Sie können uns die Angaben auch über das Formular unten auf der Seite schicken.
